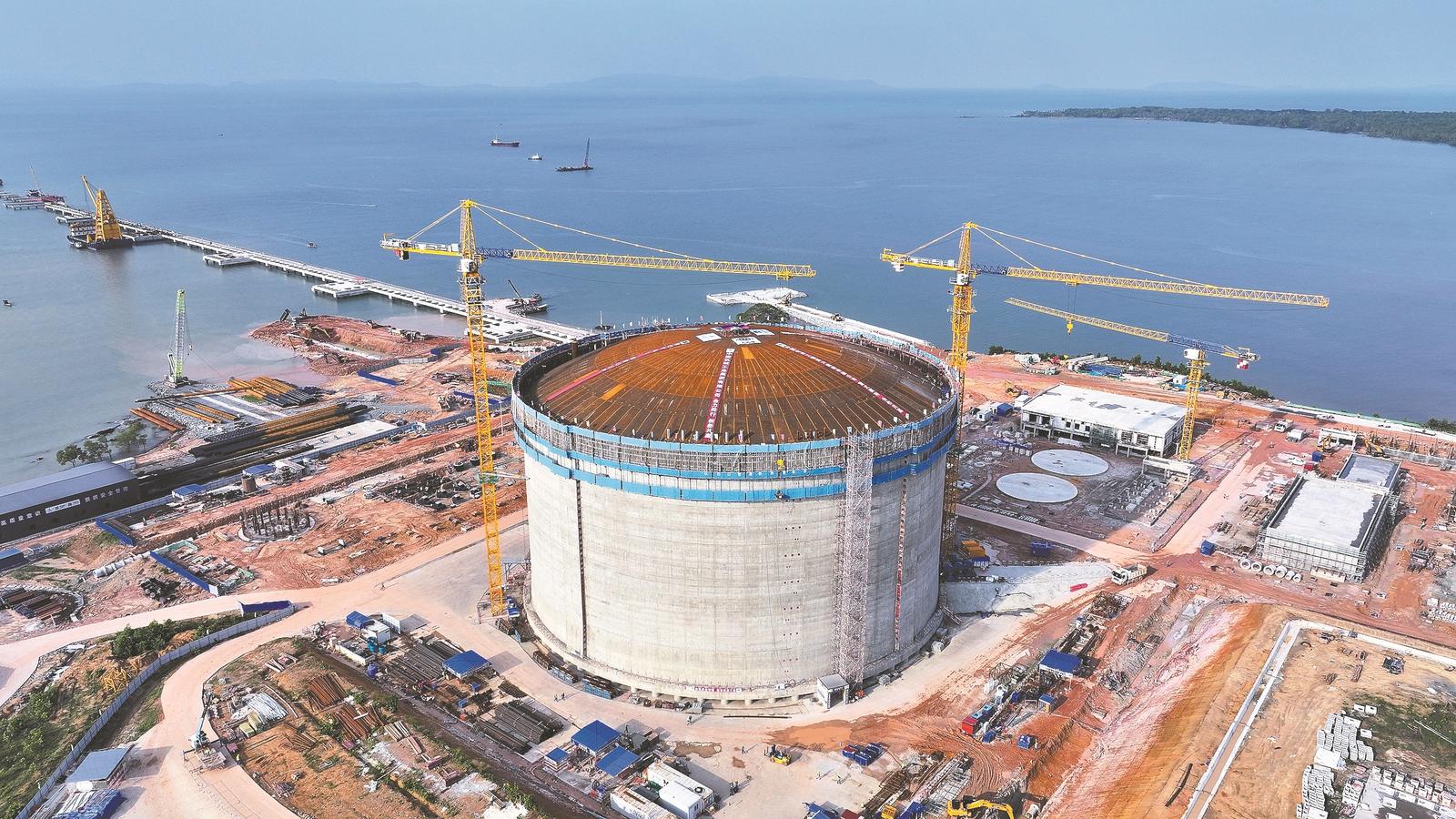

气顶升作业现场。(图片由六化建提供)
本报讯(记者朱科 通讯员郭志宽 李东周)当地时间3月13日,在柬埔寨戈公省波东沙哥县,一场关键施工在雨中顺利告捷。由中国化学工程第六建设有限公司(简称六化建)承建的20万立方米液化天然气(LNG)低温储罐,圆满完成了气顶升作业。这是柬埔寨历史上的首座LNG储罐,标志着中柬共建“一带一路”能源合作再结新硕果,也再次验证了中国大型低温储罐建造技术在海外的应用。
气顶升是LNG储罐建设中技术十分复杂、安全风险较高的核心工序,直接决定项目成败。当天7时48分,六化建建设团队正式启动作业,4台风机同步发力,为重达850吨的钢制拱顶提供持续稳定动力。在严密监控下,拱顶匀速上升、姿态平稳,仅用4小时便精准抵达预定位置,较计划工期提前17天。
该项目是柬埔寨当地的能源重点工程,配套建设2×450MW燃机联合循环电站。20万立方米的LNG储罐是电站的“能源粮仓”,建成后将填补柬埔寨在LNG存储领域的空白,有效提升其清洁能源供应能力。电站全部投产后,可满足柬埔寨约20%的用电需求,为当地经济社会发展注入强劲动力。六化建建设团队将有序开展项目内罐施工、水压试验等工作,确保项目早日建成投用。
作为总部扎根襄阳东津的中央驻鄂大型施工企业,六化建深耕能源化工建设领域数十年,业务遍及全球多个国家和地区,屡获鲁班奖、国家优质工程奖等殊荣。
